Auf dieser Seite wollen wir alle interessierten Mitglieder und Freunde der Schützengesellschaft über die geplanten Maßnahmen, Neuigkeiten und Fortschritte informieren.
Das Projekt:
Unsere schöne Schießsportanlage ist leider etwas in die Jahre gekommen. Beim Bau 1988 war das Thema Energieeffizienz noch kein wirklich großes und das rächt sich heute. Nachdem vor einigen Jahren eine moderne Heizungsanlage eingebaut wurde, zeigt sich nun immer mehr, dass ein effizienter Betrieb und eine notwendige Erwärmung der großen, nicht gedämmten LG-Hallen kaum noch möglich ist. Außerdem zieht die Kälte aus der unbeheizten KK-Halle durch das offene Treppenhaus immer in unseren Aufenthaltsraum, der Güldnerstube.
Um diese Situation zu verbessern haben wir uns mit Fachbetrieben mehrere Maßnahmen überlegt:
- Abhängen der Decken in den LG-Hallen mit 20mm Hartfaserplatten im 62,5cm Rastermaß um das zu beheizende Volumen zu verkeinern.
- Dämmung der angehängten Decken mit 60mm Dämmplatten, die auf die Decke aufgelegt werden.
- Dämmung des Dach/Wand-Übergangs mit StyroDur Platten (optional)
- Schließen und dämmen der Ventilationslöcher in LG-Halle 2
- (optional) Austausch der Stahltür (Notausgang Garten) in LG-Halle 2
- Einbau von Luft-Luft-Wärmepumpen mit Deckenauslässen als Bedarfsheizung

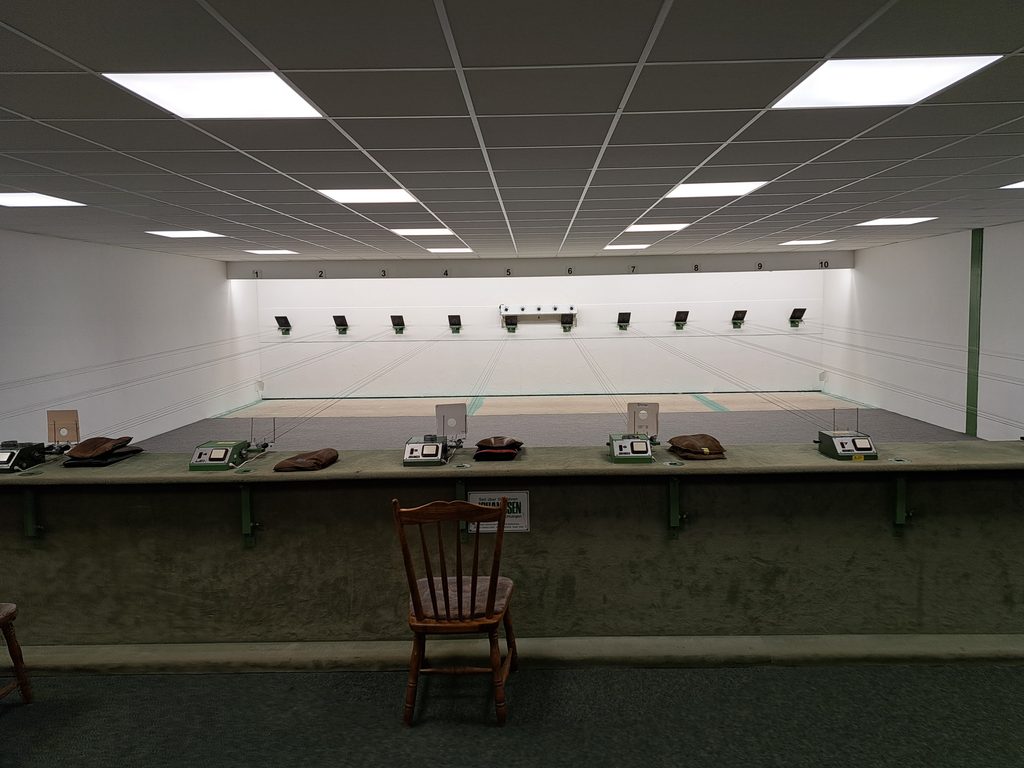

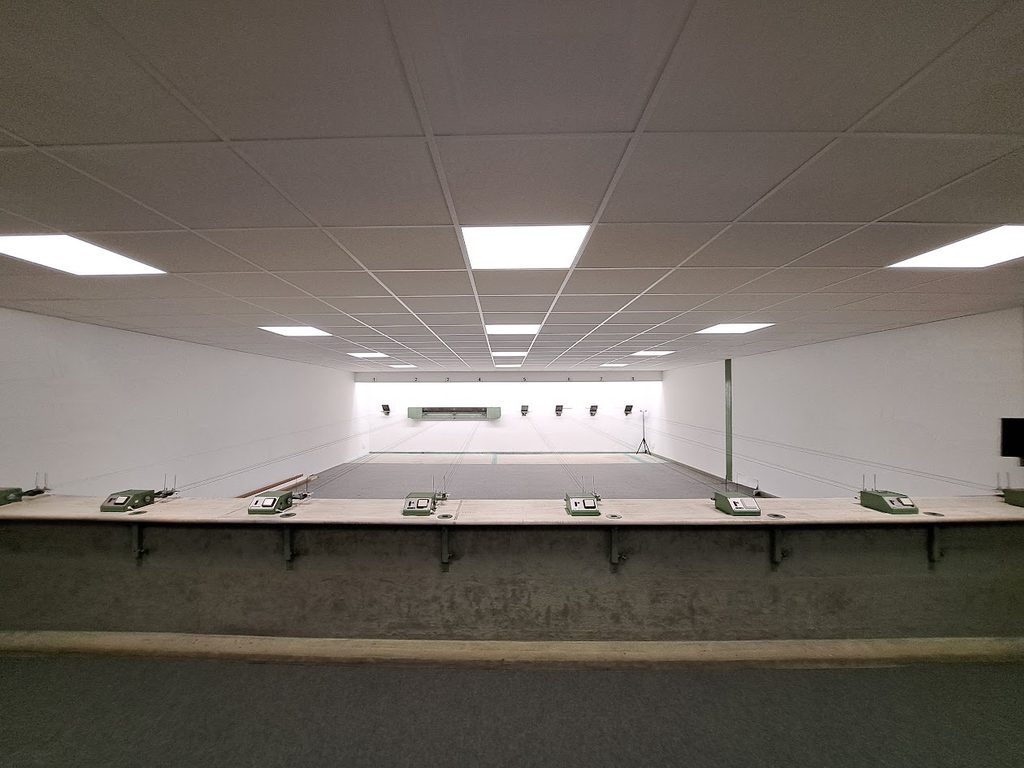

- Erneuerung der Beleuchtung durch die Deckenabhängung auf steuerbare 62,5er LED-Panel-Leuchten
- Einbau einer gedämmten Trockenbauwand mit Dampfsperre und Tür im oberen Flur, um das Treppenhaus vom Obergeschoß abzugrenzen
- (optional) Einbau einer Solaranlage (ca. 4kwp) zum Ausgleich der Stromkosten der Bedarfsheizung
Diese Maßnahmen können und wollen wir in Eigenleistung erbringen, was aber beschafft werden muss, ist natürlich das Material. Die Kosten für das Gesamtprojekt werden sich ca. bei 15.000€ belaufen. Das ist für einen Verein unserer Größenordnung natürlich eine große Summe. Diese komplett aus den Rücklagen zu finanzieren würde uns natürlich stark belasten und einschränken, zumal wir in wenigen Jahren unsere Schießanlage auch noch auf elektronische Anlagen umrüsten müssen, weil es keine klassischen Ringlesemaschinen mehr gibt (Kosten dafür ca. 60.000€ ohne Fördermittel).
Um hier die Last zu drücken, oder am besten ganz zu nehmen, haben wir eine Spendenaktion ins Leben gerufen mehr dazu findest du hier, oder den direkten Zugang zum Spenden hier:
Die Umsetzung

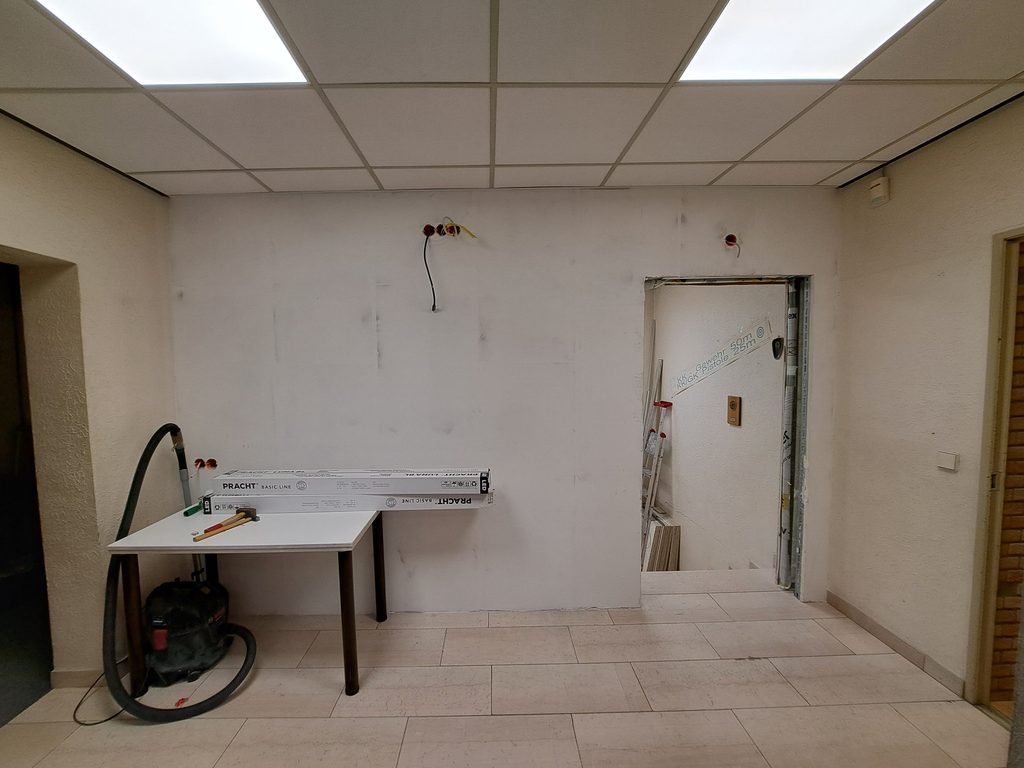

Mit der Trockenbauwand im Treppenhaus wurde bereits begonnen und wir hoffen spät. Ende Mai damit fertig zu sein.
Die LG-Hallen sollen dann in der Sommerpause angegangen werden um den Schießbetrieb nicht zu stören. Am Samstag, den 18. Juli wollen wir mit einem Kick-Off gemeinsam in die Arbeiten starten. An diesem und den folgenden Wochenenden bis zum 09. August sollen dann die Arbeiten durchgeführt werden. Die genauen Termine sind:
| Samstag, 18.07.2026 | 09:00 – 12:30 Uhr | 12:30 – 16:30 Uhr |
| Sonntag, 19.07.2026 | 09:30 – 12:30 Uhr | 12:30 – 15:30 Uhr |
| Freitag, 24.07.2026 | 15:30 – 18:00 Uhr | 18:00 – 20:00 Uhr |
| Samstag, 25.07.2026 | 09:00 – 12:30 Uhr | 12:30 – 16:30 Uhr |
| Sonntag, 26.07.2026 | 09:30 – 12:30 Uhr | 12:30 – 15:30 Uhr |
| Freitag, 31.07.2026 | 15:30 – 18:00 Uhr | 18:00 – 20:00 Uhr |
| Samstag, 01.08.2026 | 09:00 – 12:30 Uhr | 12:30 – 16:30 Uhr |
| Sonntag, 02.08.2026 | 09:30 – 12:30 Uhr | 12:30 – 15:30 Uhr |
| Freitag, 07.08..2026 | 15:30 – 18:00 Uhr | 18:00 – 20:00 Uhr |
| Samstag, 08.08.2026 | 09:00 – 12:30 Uhr | 12:30 – 16:30 Uhr |
| Sonntag, 09.08.2026 | 09:30 – 12:30 Uhr | 12:30 – 15:30 Uhr |
Wir würden uns freuen, wenn du auch mit helfen kannst. Um besser planen zu können, würden wir dich bitten kurz an dieser Umfrage teil zu nehmen:
